新加坡的房價持續上漲,間接推動了很多人開始關注新山的房產。

新柔地鐵RTS帶旺周邊產業,讓柔佛新山的房地產市場走出低迷,尤其是市中心一帶更成為投資熱區。

有新山房地產人士看好市中心房產價格的增長前景,預計至少持續到2026年。

新山房產的主要買家向來是新加坡人和在新工作的馬國人。RTS完工通車後,新加坡-新山的「雙城」生活將更快捷便利。

01 新加坡房產中介機構進駐新山

過去,新山的房屋中介商以本土公司為主,但近幾年也看見新加坡品牌如博納產業和ERA的蹤影。

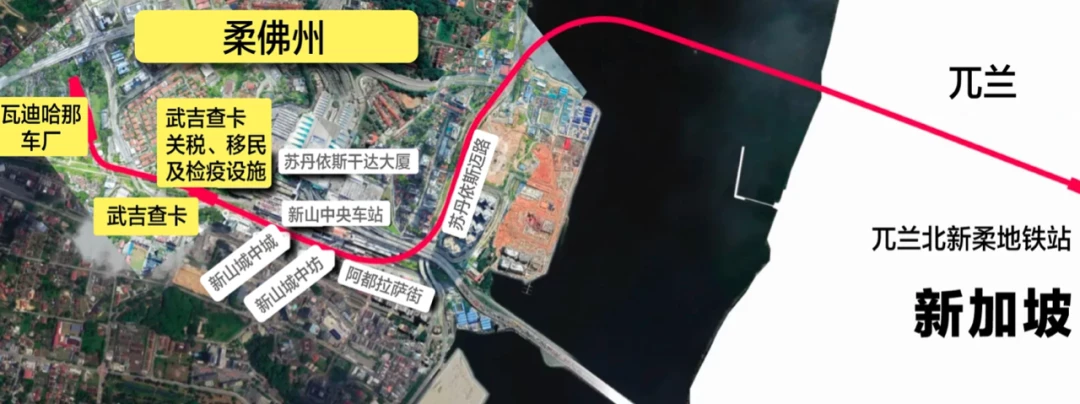

銜接新加坡兀蘭北和馬來西亞柔佛的新柔地鐵系統已經正式動工。 新柔地鐵通車之後,從新加坡兀蘭北到新山武吉查卡(Bukit Chagar),預計只要六分鐘,武吉查卡站里將建設新馬兩國的移民及檢疫設施(CIQ,馬國稱ICQ),馬國境內也將銜接火車、鐵路和快捷巴士系統的公共運輸服務。

02 新柔地鐵

新柔地鐵計劃最早由李顯龍和馬國前首相納吉於2010年5月24日商定。

兩國於2018年1月16日簽署雙邊協定,原定2019年動工並在最遲2024年底啟用。

但是,馬國在2019年至2020年期間三次要求暫停計劃,因此須賠償新加坡超過60萬元延期費用。

兩國終於在去年7月30日簽署新柔地鐵系統相關協議,相關工程正式恢復。

去年11月22日,柔佛蘇丹伊布拉欣主持了新山武吉查卡地鐵站動土儀式。新加坡兀蘭站則在今天舉行動土儀式。

新柔地鐵預計2026年12月通車。

新柔地鐵路線全稱長達四公里,車程大約六分鐘,將從清晨6點運行至午夜12點,繁忙時段每3.6分鐘一班車,非繁忙時段每六分鐘一班車。

新柔地鐵每小時單向估計可承載一萬人,每天的載客量預計約四萬人。

新柔地鐵系統除了可為馬國創造1500個直接就業機會,也將為新山相關領域帶來娛樂、餐飲、旅遊等領域的就業機會。

新柔地鐵系統新加坡範圍的建設工程已完成約45%,預計能如期竣工。

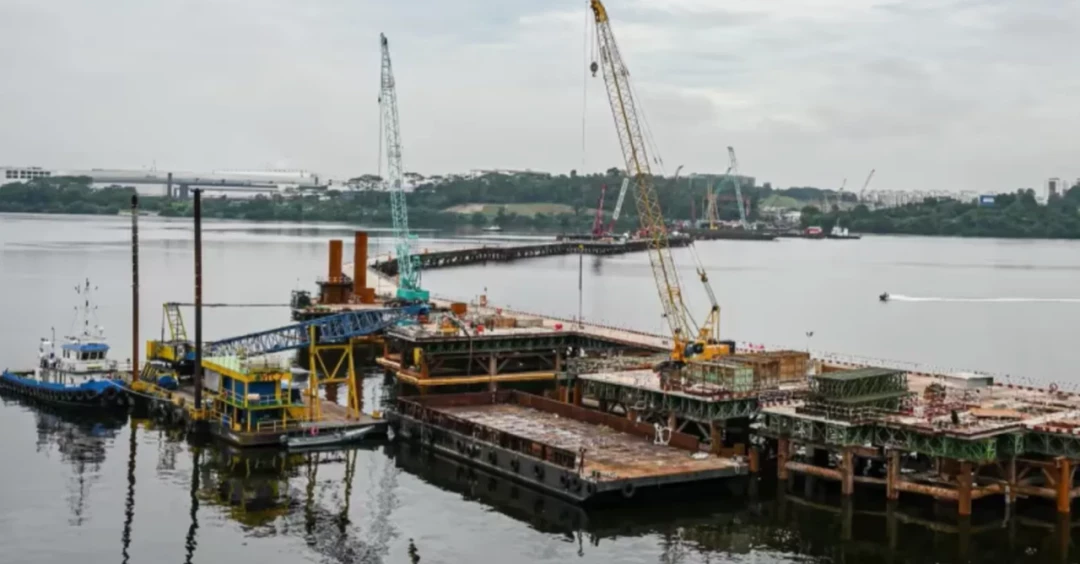

新加坡在9月24日在柔佛海峽,靠近新馬兩國軌道連接的位置,展開樁帽安裝工程,這意味著鐵路高架橋結構的工程即將展開。

新柔地鐵工程從柔佛海峽中央展開,新馬兩國會各自建造朝新加坡和柔佛方向的地鐵高架。新加坡的高架軌道全長730米,首先需要安裝161個墩柱,深度平均達30米,其中149個安裝在柔佛海峽海域。這個步驟完成後,就能安裝樁帽,共有12個樁帽。

安裝樁帽是個重要的里程碑,因為這是工程的基礎,將支撐整條高架軌道的結構。

高架軌道距離海面約25米,過了柔佛海峽後,高架軌道將通過地下隧道連接兀蘭北站。

兀蘭北站的地鐵隧道深度達到28米,共三層樓,地下三層通往關稅、移民及檢疫大樓。乘客可通過地下通道直接到達附近的湯申-東海岸地鐵線的兀蘭北站。

馬國方面先前遇到的徵用土地和調整水管位置的問題已經解決,建造工程將按計劃在2026年12月之前竣工。目前工程進度已達到15%。

公司目前正在探討的是如何在15分鐘內從新山前往兀蘭北站,包括通關程序、等候時間等。

馬來西亞方面也透露,新柔地鐵的收費還未敲定,不過將具有競爭力。
