行業背景

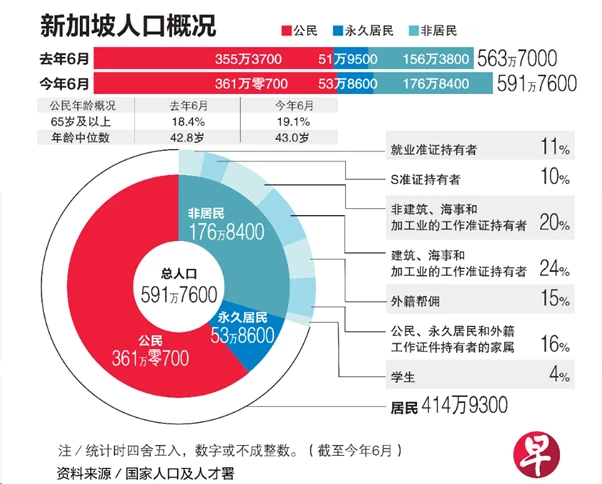

新加坡是全球最適合育兒的國家之一,很多外國家庭移民到新加坡,隨著外國人漸多,以及新加坡人口的不斷增加,幼兒園也不斷增多。在2023年9月29日發布的《2023年人口簡報》,截至今年6月,新加坡的總人口達約592萬人,比去年同期多5%。

(圖片:聯合早報)

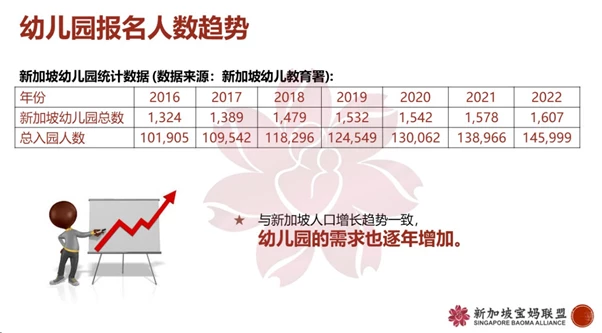

隨著更多公民和永久居民在冠病疫情後回返國門,新加坡的總人口進一步增加,為了滿足家長們對優質教育的需求,這裡的託兒中心越來越多,趁著人口紅利也是開辦幼兒園的好時機!

學前教育是新加坡監管最嚴格的領域之一。新加坡非常重視幼兒教育,因為新加坡的幼兒園負責幼兒的全面發展。幼兒園是孩子們學習實踐生活技能、批判性思維和全面發展的第一個空間,因此受到嚴格監管。如果你想在開辦幼兒園生意上取得成功,了解新加坡相關問題和法規是必不可少的。新加坡寶媽聯盟的這篇文章將為你提供在新加坡開辦幼兒園並經營成功的完整指南!
一、是否需要申請幼兒園執照

在新加坡,經營幼兒園需要的執照是Child Care Center Licence。這裡需要說明的是Child Care Centre是一個廣義的概念,而是針對於所有為7歲及以下孩童提供照顧和監護服務的中心。因此只要是在新創辦幼兒園,就必須申請該執照。
新加坡如何定義Child Care Center幼兒發展中心?
1998 年 7 月頒布的《兒童保育中心法》包含管理新加坡日托中心或兒童保育中心建立和維護的政策。
該法律制定了各種準則和要求,允許外國和本地個人建立早期兒童發展中心 (ECDC),或俗稱的兒童保育中心。該法還指定幼兒發展機構(ECDA)作為整個過程的管理機構。
根據《兒童保育中心法》,兒童早期發展中心的定義是:
「任何有五名或更多七歲以下兒童在一天的部分時間或全天定期受到照顧和監督的設施。」
該定義包括兒童保育類別下的以下機構:
學前班和幼兒園——此類別涵蓋為 2 歲至 7 歲兒童提供學前教育和發展計劃的中心。該計劃包括遊戲小組、學前班或託兒所 1、託兒所或託兒所 2、幼兒園 1 和幼兒園 2。
兒童保育中心——兒童保育中心專注於提供兒童保育服務,可以選擇為 18 個月至 7 歲的兒童提供學前發展計劃。
ECDA 要求所有兒童早期發展中心獲得許可,並遵守社會福利署署長列出的地點、人員配備和其他方面的法定要求。
二.執照申請有什麼要求

申請者在遞交執照申請前需註冊一個合法的商業實體,且授予與否取決於其能否滿足ECDA的各項要求,所以申請者最好先了解下申請要求並有所準備:
對申請者的要求:
申請者必須年滿21周歲;
申請者/合伙人/主管/管理委員會成員以及公司不得有相關法令明令禁止的犯罪行為;
申請者需要遵守相關規定,例如僱傭員工要求、日常管理要求等等;
對於當前運營者而言,現有的執照必須最少有12月有效期,且在當前有效期內,該託兒所未曾收到警告函。
三、確保批准和許可

您需要申請各種許可和許可證,作為 ECDA 許可流程的一部分。
您需要以下機構的這些許可和更多許可:
HDB/SLA/私人房東的所有權或租賃協議
SLA/HDB/URA/NEA 或相關機構批准使用(如果需要)
法定結業證書 (CSC) 或 BCA 頒發的同等證書
經SCDF 批准並具有消防安全證書 (FSC) 或同等證書的平面圖
陸路交通管理局提供停車場設施
PUB 的衛生工程許可
四、對經營場所的要求

申請者在申請前首先需要選擇合適的經營場所,不同性質的場所需要向不同部門提交用地申請,且在後續執照申請過程也需提交相應的支持文件:
① 私人住宅或商業用地:需向URA(市區重建局)提出經營場所改用申請;
② 組屋底層(私人經營):需進行組屋底層使用權投標,可參考 http://www.place2lease.com;
③ 組屋底層(無償/非營利機構):ECDA將邀請相關的無償/非營利機構進行公開遴選;
④ 組屋商業用地:需要獲得HDB的商業用地改用批准函;
⑤ 工業用地:所有計劃在此設立的託兒所需要獲得國家環境署的批准,同時還需獲得URA的改用批准函。
申請者在選擇用地時還需考慮以下情況:
A.託兒所必須設在建築的底層,否則必須獲得社會福利署署長的批准;
B.經營用地的結構和布局不得對兒童的監護帶來不便;
C.如果是設在私人住宅用地,建築必須是獨立式的住宅建築(最好能夠靠近運動/遊樂設施),相關的信息可以查看URA的網站(http://www.ura.gov.sg/dc/dcu/childcare.html);
D.如果該用地是租住的話,其最短租期不得少於三年,且為了避免潛在的問題,申請者最好能夠就該租住地用於託兒所一事獲得房東的支持和允許;
E.申請者最好能夠託兒所的服務需求進行一定的評估。
此外,在經營場所的空間使用還需滿足以下要求:
A.室內空間必須足夠大,託兒所的招生容量取決於其室內活動空間,將根據每個兒童的最小使用空間(3㎡/每個兒童)計算,如果是嬰兒,最小空間要求是5㎡。
B.需有足夠的空間用於以下服務:
獨立的洗手、沐浴和更衣室
廚房和飲食間
儲存室(玩具、教學材料、設備等等)
辦公室
醫務室
C.需提供室外活動場所,如果無法滿足則必須提供室內活動/運動區域,該區域(室內或室外)不得小於30㎡,且每個兒童的活動區域不得小於5㎡。
D.室外活動區域必須在託兒所的步行距離內,且必須保證兒童無需通過機動車輛用道;室內活動區域如果設在不同的樓層則需保證兒童所爬樓梯不超過20階。
用地申請獲批後,申請者還需獲得相關許可以及臨時占用許可證/法定完工證書(TOP/CSC):
①申請用地允許(詳情見以上);
②獲得用地允許後,申請者需向相關部門提交用地的平面規劃圖(需由QP,Qualified Person即專業人士,如工程師或建築師設計規劃)並獲得批准,具體如下:
需向CBPD(中央建築計劃部門)就污水設施、環境衛生問題、排水工程、污染控制、使用工業用地獲得官方許可;
需向LTA(運輸管理局)就停車設施獲得官方許可;
需向SCDF(新加坡民防部)就消防安全獲得官方許可;
③申請工程開工許可(Commencement of Works),在正式進行裝修改建工程前,申請者需通過QP向BCA申請官方許可。在工程完工後需提交建築工程質量保證書,如果滿足所有要求,BCA將會授予申請者臨時占用許可證/法定完工證書。
五. 雇用和註冊您的員工

許可證申請的一個主要要求是人員配備。教學人員以及非教學人員需要滿足 ECDA 規定的最低教育要求。
您需要提交教學人員和非教學人員的名冊及其證書和資格。 ECDA 將向這些工作人員發送一封通知信 (LON),讓他們知道他們已獲准加入您的中心。否則,你無法雇用他們。

六. 其他要求

除以上要求外,申請者還需按照官方指導要求對託兒所針對於不同年齡段孩童所提供的服務項目進行一定的規劃;
此外ECDA對託兒所任職員工的資格認證也有著嚴格的規定,因此關於員工學前教育資格認證的相關文件也需要準備好。
七.如何申請幼兒園執照?

1.申請前:申請者需註冊一個合法的商業實體(ACRA);
2.遞交申請:申請者可通過OBLS網上平台(On-line Bussiness Licensing Scheme)遞交申請,通常來說託兒所在裝修改建完成並獲得TOP/CSC後就可通過該平台申請執照;
3.申請提交後:ECDA會郵件通知申請者聯繫ECDA工作人員來安排實地考察,所以申請者一定要注意早點準備好經營場所,以免太過倉促對申請產生不好的影響;
4.執照批准:申請者在滿足所有申請要求後可獲得託兒所營業執照,執照獲批後,申請者即可開始運作該託兒所。
申請中所需材料說明
通常情況下,託兒所執照申請需要申請者提交以下材料:
1.用地及改建中所需的各類官方許可;
2.針對於不同年齡組兒童的每日教學和娛樂項目清單;
3.員工學前教育資格認證等相關文件以及員工個人基本信息(須印有「經審核無誤」以及運營者簽名)
4.幼兒園用地平面規劃圖;
5..家長參考手冊
6.行為宣言(註:該宣言僅適用於曾被認定為有犯罪行為的申請者/合伙人/主管/管理委員會成員)
注:所有的支持文件需在網上申請提交後的三個工作日郵寄至ECDA。
8、制定政策

制定針對員工、家長和兒童的政策,並且制定有關健康、安全和危機管理的協議。同時要為孩子們規劃課程,並準備手冊。
9、營銷您的幼兒園業務

讓您的幼兒園廣為人知,是最關鍵的一步。您可以通過在線網站、在當地舉辦活動,或開社交媒體帳號,為您的幼兒園做宣傳。之後也要繼續進行營銷工作,建立吸引客戶的強大平台。
建議投資者在創辦新企業前先調查研究,在投資任何企業之前,了解其生存能力至關重要。因此,我們建議參觀一些幼兒園,了解其運作方式,也可以選擇直接加盟一個現有的幼兒園品牌運用他們成熟的經驗。
為了徹底評估您的商業計劃的可行性,您需要創建一份初始成本報告。
當您考慮創辦企業的成本時,有很多因素需要考慮。以下是您在準備報告時必須記住的兩項主要成本:
資本成本——包括建築成本、裝修和改建成本等。
運營成本——包括公用事業和用品、租金、員工、保險、稅收、許可證、管理等成本
那麼您可能想知道在新加坡設立一個幼兒園需要多少錢?
通常需要至少 80 萬新元或更多的初始投資,具體取決於地點和規模等。
